厳島港宮島口地区港湾整備事業について

印刷用ページを表示する掲載日2017年11月15日

厳島港宮島口地区港湾整備事業について

事業概要

 宮島は,厳島神社や弥山を有し,日本三景・世界文化遺産の島として国内外で知名度が高く,年間400万人を超える観光客が訪れています。
 宮島口は,大野瀬戸を挟んで宮島の対岸に位置しており,明治30年に本土から宮島を結ぶ定期航路が就航して以来,宮島観光の重要な港として発展してきました。
 しかしながら,近年の観光客の増加に伴い,待合スペースが狭隘になるなどの課題が顕在化し,宮島の玄関口としてふさわしい機能の確保が必要になってきました。
 宮島来訪に便利で快適な港を実現するため,平成23年3月に広島県管理の地方港湾厳島港の港湾区域に指定し,埋立により,旅客ターミナルや緑地(公園)用地を確保するとともに,新たにバリアフリー対応の桟橋を整備する港湾整備事業を推進しています。

事業箇所

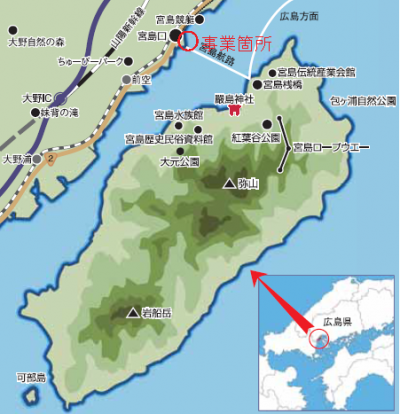

広島県廿日市市宮島口一丁目地先
事業箇所

事業内容

●公有水面埋立 A=約10,000平方メートル
緑地整備 A=約3,000平方メートル
旅客ふ頭用地整備 A=約7,000平方メートル
外護岸 L=約280m
●浮桟橋整備 N=3基
新設1基 既存流用2基

事業期間

平成25年度から

現況及び整備イメージ

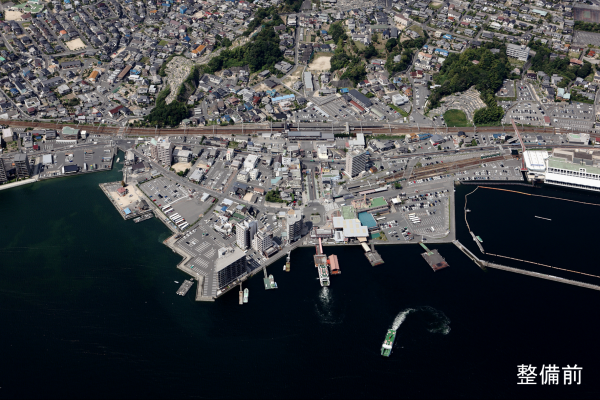

整備前

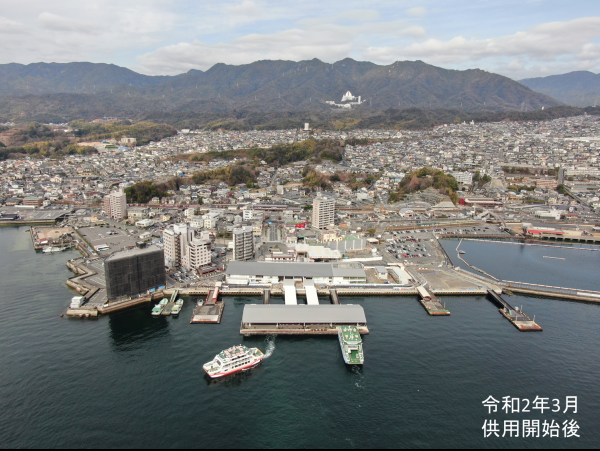

ターミナル・大桟橋 供用開始後

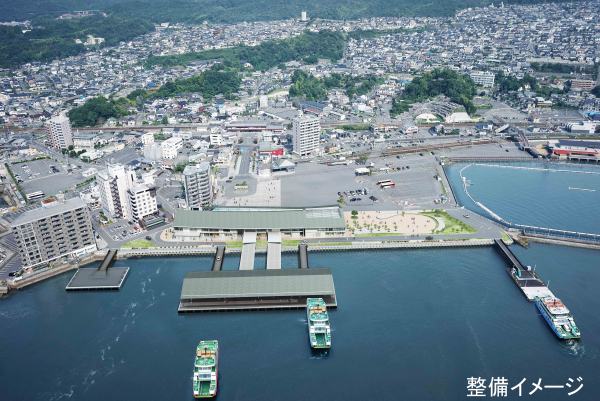

整備イメージ

事業紹介パンフレット

埋立工事の進捗状況

起工式

H25年9月8日 起工式を開催しました (PDFファイル)(1.53MB)

  着手

H25年9月17日 埋立工事に着手しました (PDFファイル)(1月23日MB)

捨石投入

H25年10月 捨石投入などが完了しました (PDFファイル)(526KB)

ケーソン据付

H25年11月 ケーソン据付を行いました (PDFファイル)(239KB)

1工区ブロック完成

H25年11月 本体ブロック据付を完了しました (PDFファイル)(354KB)

現場コンクリート打設

H26年1月 現場コンクリート打設などを行っています(PDFファイル)(282KB)

1工区完成

H26年6月 埋立1工区が完成しました (PDFファイル)(1.39MB)

カーフェリー桟橋移設

H26年8月21日 松大カーフェリー桟橋を移設しました (PDFファイル)(1.84MB)

JR桟橋移設

H26年10月28日 JRフェリー桟橋を移設しました (PDFファイル)(1.21MB)

松大旅客桟橋移設

H26年10月29日 松大旅客フェリー桟橋を移設しました (PDFファイル)(944KB)

地盤改良

H26年12月 地盤改良を行っています (PDFファイル)(420KB)

床掘

H27年2月 床掘を行っています (PDFファイル)(1.59MB

ブロック据付状況

H27.5 ブロックの据付を行っています (PDFファイル)(733KB)

kengakukai

H27年7月15日現場見学会を開催しました (PDFファイル)(279KB)

浮桟橋

H27年10月 浮桟橋を製作しています (PDFファイル)(2.1MB)

2工区埋立完了

H28年6月末 埋立第2工区が完成しました (PDFファイル)(1.25MB)

小学生見学会

H28年11月9日現場見学会を開催しました  (PDFファイル)(1.56MB)

利用開始写真

H28年12月5日 大桟橋が利用開始しました (PDFファイル)(1.43MB)

H28年11月15日

H29年11月15日 現場見学会を開催しました (PDFファイル)(193KB)

H30年7月埋立第3工区完成

H30年7月 埋立第3工区が完成しました (PDFファイル)(303KB)

現場見学会状況写真

H30年11月14日 現場見学会を開催しました (PDFファイル)(219KB)

厳島港(胡町地区)宮島3号桟橋連絡通路の完成

厳島港(胡町地区)宮島3号桟橋連絡通路が完成しました (PDFファイル)(319KB)

現場見学会の写真

 R1年11月20日 現場見学会を開催しました (PDFファイル)(247KB)

宮島口旅客ターミナル供用開始

R2年2月29日 宮島口旅客ターミナルが供用開始しました (PDFファイル)(613KB)
